很多朋友對室外道路監控立杆的報價都拿不準,不確定,主要還是對其工作量不清楚,不知道室外道路監控立杆需要做哪些內容?我們今天先一起看下具體如何施工?有哪些內容需要做。


1、工程勘察

現場勘察就是了解現場情況,把所有需要記錄的數據通過拍照、繪圖等方式詳細地記錄下來,並編製成文檔及圖紙,在施工前需完成勘察工作。



2、施工現場的準備工作

檢查各種設備的性能,保證滿足施工要求。

組織施工組成員學習施工安全知識,準備安全防護用具。

一切準備工作結束後,開始展開施工。

二、立杆基礎施工



1、確定基礎位置

立杆基礎開挖時,首先根據前期勘察資料或借助緯度儀、GPS等儀器,落實點位具體位置,並根據施工圖確定基礎開挖具體位置。



2、基礎尺寸參考

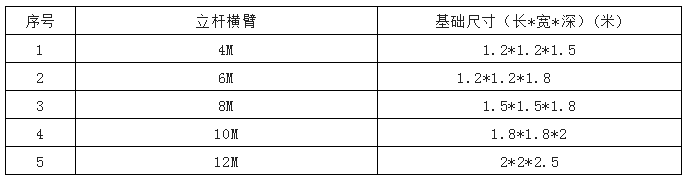

基礎開挖需要根據立杆橫臂(以L杆為例)確定立杆基礎尺寸,必須滿足設計圖紙要求,如現場條件不滿足時應保證立杆基礎的體積和設計體積相等,基礎規格可參考下表。


立杆橫臂

基礎尺寸(長*寬*深)(米)

1  4M   1.2*1.2*1.5

2  6M  1.2*1.2*1.8

3  8M   1.5*1.5*1.8

4  10M  1.8*1.8*2

5  12M   2*2*2.5
杆件基礎尺寸參考

若立杆防風等級高於8級、抗震等級高於5級或基礎開挖處土質鬆的話,基礎均需要加大。



3、基礎施工流程

基礎澆築完成後,必須要養護一段時間,對采用矽酸鹽水泥、普通矽酸鹽水泥或礦渣矽酸鹽水泥拌製的混凝土,不得少於7天,養護期內溫度確保零上5攝氏度及以上。對摻用緩凝外加劑、礦物摻和料或有抗滲性能要求的混凝土,不得少於14天,以確保混凝土能達到一定的安裝強度。



基礎的澆注、混凝土強度等級必須符合GB50204-2015的要求。



立杆基礎的開挖、澆築流程,如下麵所示:

1)、基礎在開挖過程中需注意垂直、美觀,一般土質情況下打兩根角鋼(一般情況1.5m)下去,做接地使用


2)、 打入角鋼後(角鋼末端預留30公分露出坑底泥土麵),基礎底部采用直徑為:8MM的圓鋼筋敷設一層尺寸為:20CM*20CM的鋼筋網並澆築上20公分厚混凝土,表麵抹至水平狀態,作為立杆基礎的占底層



3)、兩根角鋼,通過扁鐵和地籠焊接,並將地籠固定,固定時需要注意地籠的相位,確保杆件橫臂垂直車輛行駛方向,地籠的地腳螺杆從基礎底部起每隔50CM橫向於基礎坑壁焊接一根角鋼用於加固,保證基礎的地籠和混凝土澆築後有優良的一體性


4)、地籠內引入PE管,固定住,並通往杆件配套的手井

5)、在澆灌過程中,混凝土盡量對準地籠中間澆灌,以免地籠偏移,並保證澆灌過程中分三次震動,澆灌後立即使用水平儀測量地籠是否安裝垂直

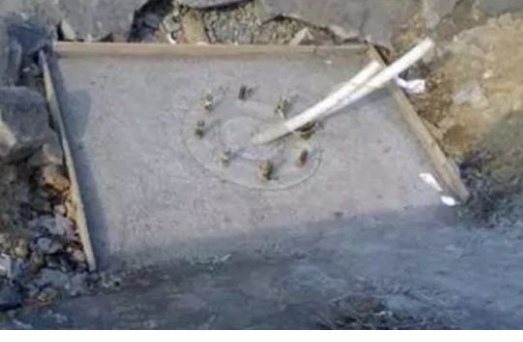

6)、澆灌後的基礎效果圖。
基礎澆灌後效果


4、接地施工

前端設備安裝於室外,易遭到雷電打擊;前端設備的電源一般在現場就近取用,易受雷電波影響產生高壓和浪湧電流;如果沒有必要的防雷、避雷措施,前端設備的運行將得不到保障,有可能導致攝像主機等設備短期內大量損壞,使係統癱瘓。為了前端設備能可靠、長久地運行,攝像機杆、前端機箱及相應設備須接地。



接地體施工應符合電氣裝置安裝工程接地裝置施工及驗收規範GB 50169-2016

1)、立杆采用整體接地;

2)、設備機箱內設接地柱或接地排,將機箱內設備接地,並將接地柱或接地排與立杆接地極相連;

3)、接地方式如下示意圖所示:

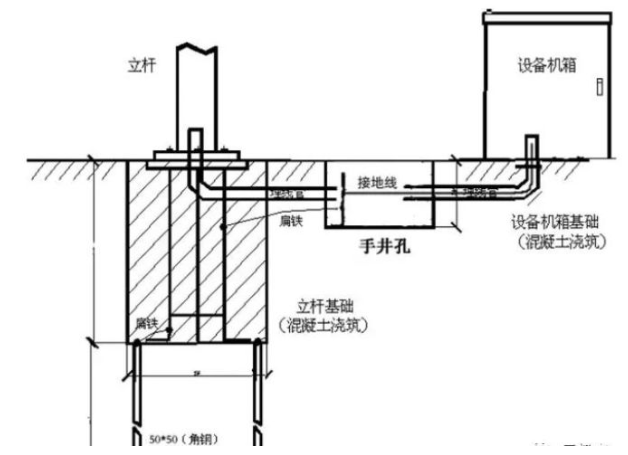

道路監控立杆接地方式



4)、在基坑底部打兩根角鋼(一般情況1.5m)下去,角鋼與基礎地籠用40×4mm扁鋼焊接,保證立杆整體接地。

5)、扁鋼焊接至立杆配套手井,預留接頭。

6)、從手井內扁鋼接頭處引接地線入設備箱接地柱或接地排。接地線使用軟質銅絞線,其截麵為10mm²以上。



7)、確保接地電阻<4Ω,如測試未達標準,則采用擴大地網(增加接地角鋼數量,直至接地電阻<4Ω)的方式,如下圖所示:



圖片

兩個角鋼之間距離3米,用扁鋼焊接連接。

可以在開挖預埋管道時的溝道裏打入,與PE管一起埋好。也可現場全部恢複再做接地樁,需注意避開地下管道。焊接處用磷化液或防鏽液等做防鏽處理。

增加的角鋼通過扁鋼與立杆配套手井內的扁鋼焊接。

江蘇国产麻豆视频交通科技公司是專業生產交通信號燈,道路交通杆件,公路交通龍門架,交通信號機的誠信信譽廠家,產品已發往全國多地的交通信號工程項目上,老客戶回購率高,產品品質優良,公司口碑好,歡迎新老客戶前來谘詢選購!

免責聲明:部分文章信息來源於網絡以及網友投稿,本網站隻負責對文章進行整理、排版、編輯,是出於傳遞更多信息之目的,並不意味著讚同其觀點或證實其內容的真實性,如本站文章和轉稿涉及版權等問題,請作者在及時聯係本站,我們會盡快處理。
標題:室外道路監控立杆:標準安裝施工?看完就會立杆   文章地址:http://www.tsnyjxsb.com/news/305.html

上一篇:道路交通信號燈:應該被分為哪幾類?       下一篇:沒有了

相關推薦: 客戶評價:
產品報價
技術谘詢
關注微信
返回頂部
网站地图 国产麻豆视频-麻豆精东蜜桃果冻91-国产三级毛片麻豆-麻豆乱码国产一区二区三区
